“兵马未动、粮草先行”。所有的大型工程建设当中,都需要各种建设物资,因此物流关键。雅下水电工程2025—2027年最重要的任务就是建设物流体系包括:铁路、公路、仓储

雅下水电工程的物流难度

为了通俗易懂展示雅下水电工程(简称:雅下)的物流难度,商车邦特别选择目前全球最大的水电站:长江三峡工程(简称:三峡)作为标杆,进行多维度对标分析。

1、地理位置。雅下处于青藏高原,海拔高度2800米左右。三峡位于长江中游、江汉平原边缘,海拔高度200米左右。

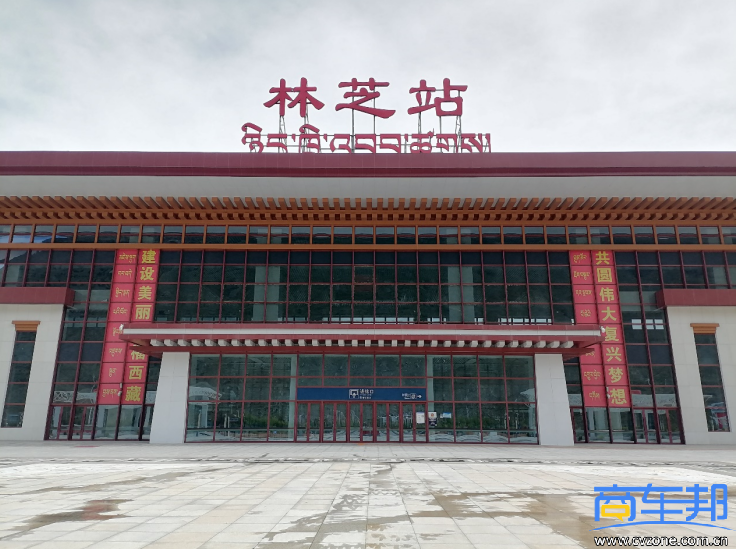

林芝火车站(货运站在客运站的东边)

2、铁路运输。运输价格在0.08元/吨公里左右。雅下目前没有直达铁路,建设物资要走青藏铁路、拉林铁路,到达林芝站,然后进行转运。2030年川藏铁路将全线贯通,将大幅缩短内地到雅下的铁路运输里程和费用。而三峡有汉宜铁路,武汉是中国铁路枢纽,铁路交通极为便利。

从林芝到派镇的公路依山而建,只有6米宽的2车道

3、公路运输。运输价格在0.25元/吨公里左右。雅下位于林芝市,能够承担大量物资运输的公路有:109国道、318国道、拉林高速。目前109国道正在改造当中,318国道非常拥堵。而三峡有多条国道和高速公路,公路运输极为便利。

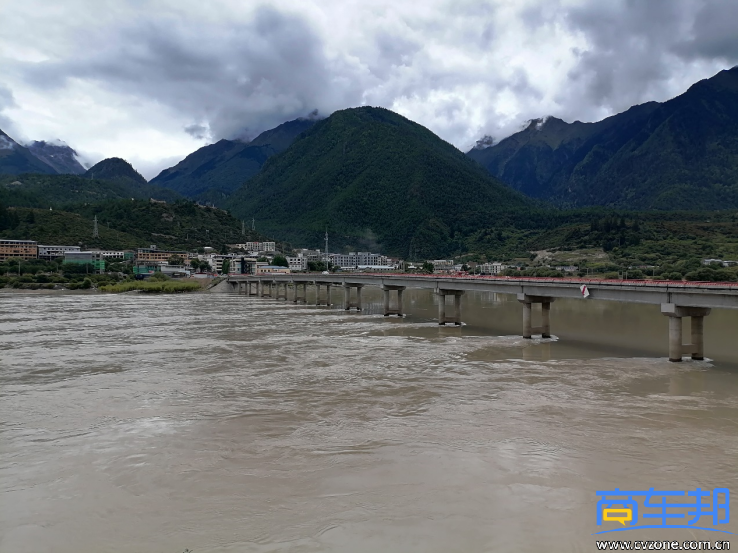

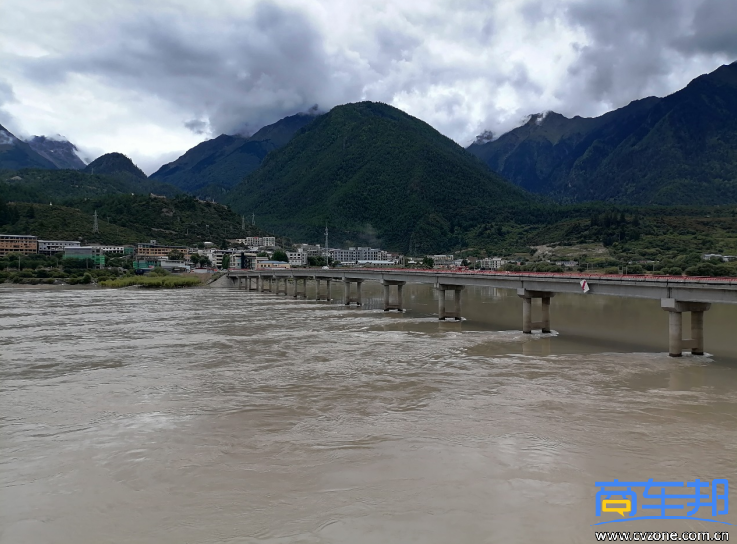

雅鲁藏布江水流湍急,无法行船

4、水路运输。运输价格在0.03元/吨公里左右。雅下没有船只通航,而三峡位于长江中游,水运能力强大,三峡的大件运输(例如:水轮发电机组)可以通过水路运输完成。

根据以上对比发现,雅下建设首先要解决物流问题,必须建设全新的物流体系。

雅下水电工程建设需要的物资

1、砂石料。目前有河砂、机制砂(用矿石研磨形成),需求量巨大,因此通常在工程项目100公里以内建设砂石厂,主要使用8×4重载型自卸车、6轴标载型半挂车;根据商车邦走访了解:预计会在雅鲁藏布江南岸的平坦地带建设一座大型砂石厂,挖掘雅鲁藏布江的河沙,通过筛选生产不同规格的砂石料,砂石厂距离派镇大约40公里。

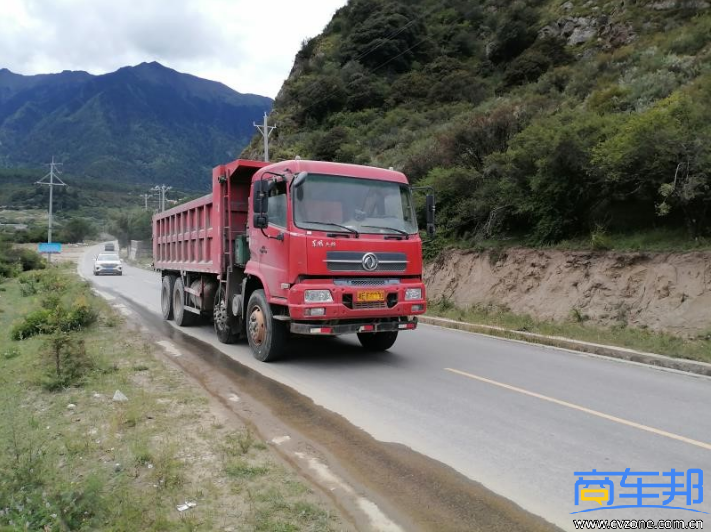

藏G牌照的重载型8×4自卸车,用于砂石料和土方运输

2、水泥。水电工程建设需要各种型号的水泥,通用类的水泥可以在项目200公里以内建设水泥厂,特种水泥则需要用火车运输。据了解,目前国内多家水泥制造企业要在西藏投资建设水泥厂,通过公路或铁路运输到林芝市。

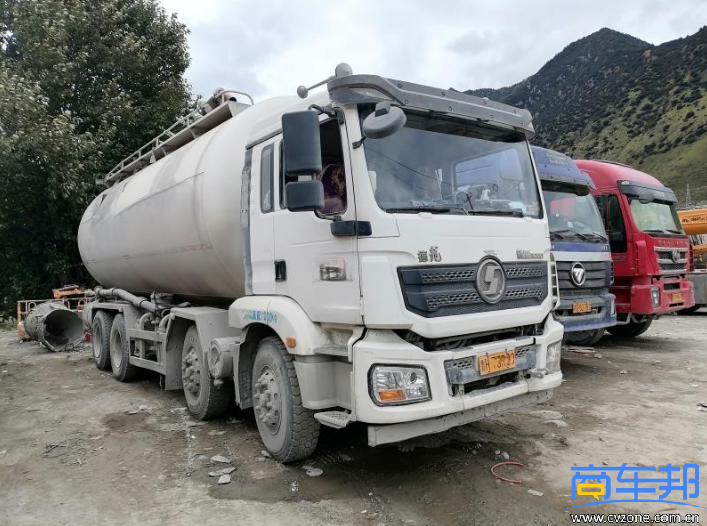

鲁H牌照的罐装水泥8×4运输车

3、钢材。包括型钢、钢筋、钢卷、钢板等。目前西藏没有钢铁公司,需要从内地通过火车运输到林芝站,然后用6轴半挂车进行转运。另外,雅下水电工程需要的钢结构件,中国电建已经在林芝市经济开发区建设了钢结构生产厂,有等离子切割机、自动焊接机等设备,可以就近完成超大钢结构件的生产,再通过大件运输车运输到派镇和墨脱。

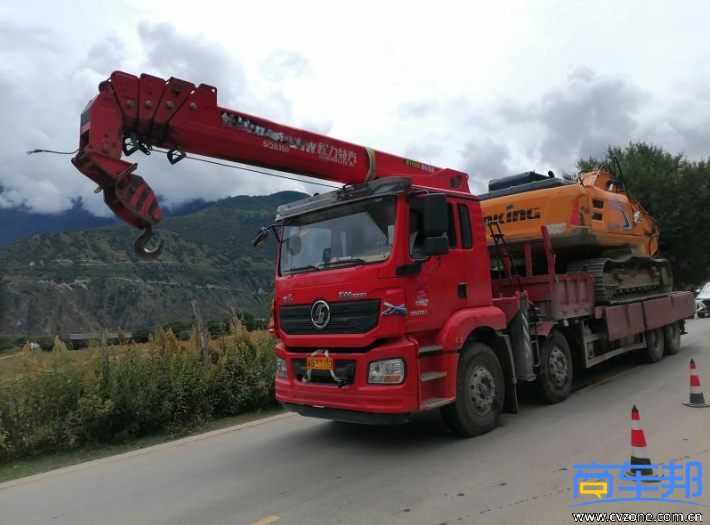

藏G牌照的8×4随车吊正在运输一台挖掘机

4、水电建设的设备。通用设备有挖掘机、凿岩机、装载机、矿用运输车等,采用6轴半挂车运输即可。专用设备有盾构机、大型凿岩机等,需要将设备拆解,用大件运输车进行运输。

5、水轮发电机组。具体包括:发电机、水轮机等,通过隧洞引水来冲击水轮机,水轮机带动发电机进行发电。目前全球最大的单体水轮发电机组是白鹤滩100万千瓦。按照雅下规划7000万千瓦装机容量计算,则需要70台100万千瓦的水轮发电机。按照雅下5座发电站进行计算,每座发电站安装14台水轮发电机,需要开凿14条40公里长的引水隧洞。另外,还要建设2条交通隧道,用于水轮发电机的运输,以及后期人员运输等。水轮发电机需要拆解运输,最大的零部件是发电机转子,预计重量在300吨左右,需要用桥式大件运输车运输。

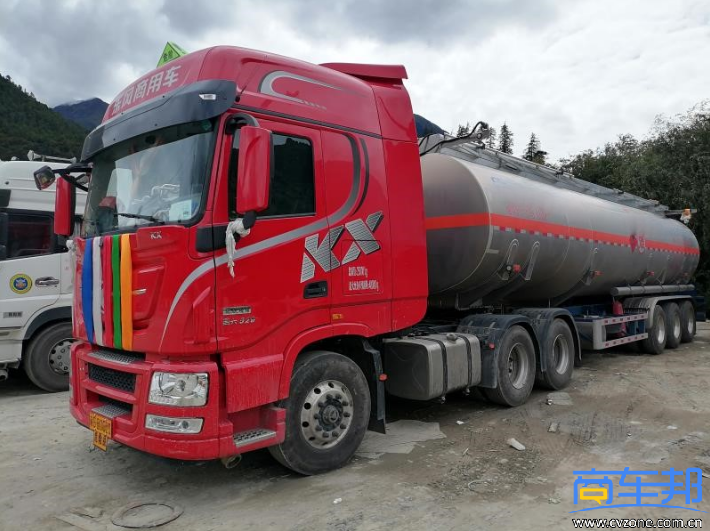

藏G牌照的6轴危险品运输半挂车,从林芝向派镇运输柴油

6、油料和生活物资。由于林芝市没有石化企业,林芝市的柴油都是从青海、四川等地运输过来,先到林芝市的油料仓库,再通过6轴危化品半挂车运输到派镇加油站。林芝市的生活物资90%是从成都运输过来,走318国道,通常从成都到林芝(1700公里)需要跑3天。

雅下水电工程的物流体系建设

商车邦在林芝市进行走访时了解到:为了满足雅下水电工程物资运输的需求,已经规划了相应的物流体系。

林芝到派镇的物流体系

1、铁路运输。已经规划了林芝到派镇的支线铁路(单线),大约60公里,在雅鲁藏布江的南岸进行建设。

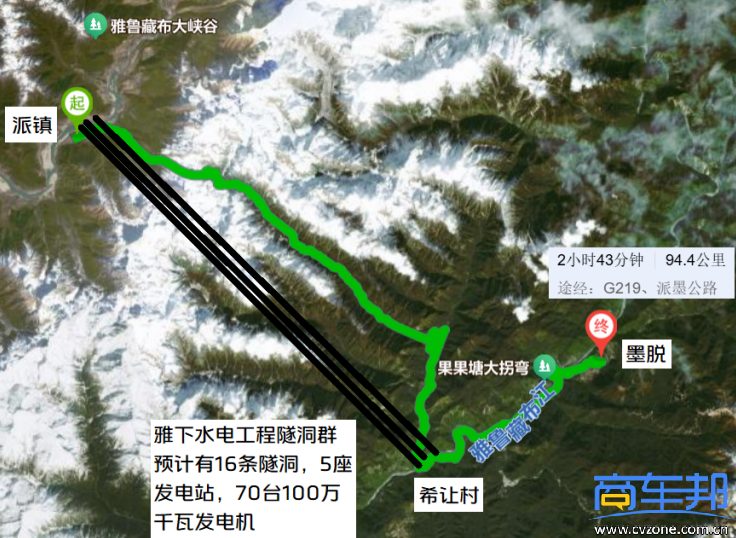

从派镇到希让村、墨脱的公路运输线路

2、公路运输。已经规划了林芝到派镇的四车道一级公路,大约60公里,在雅鲁藏布江的北岸对现有的G219国道进行改扩建。从派镇到墨脱的派墨公路正在改扩建,大约80公里,正在建设多条隧道。

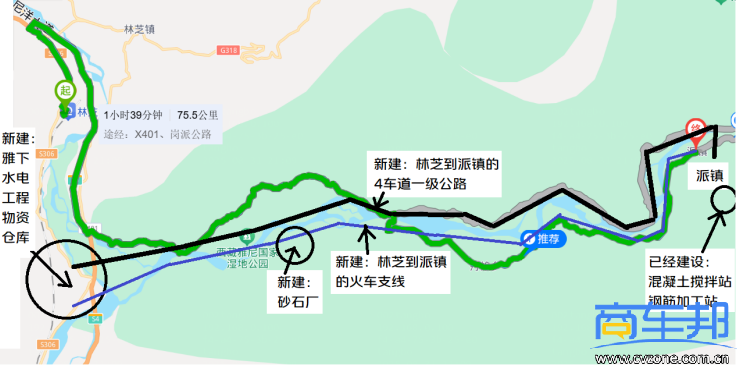

3、物资仓储。在林芝和米林之间的平坦地带,建设雅下物资仓库。同时建设一座铁路货运站,作为林芝到派镇的支线铁路起点。外地使用火车、汽车运输过来的物资,先在雅下物资仓库进行存储。然后根据雅下水电工程建设节点,通过公路或铁路,准时将物资运输到派镇、希让村等施工场地,同时也可以大幅减少派镇、希让村的物资存储压力。

雅下水电工程运输车辆的需求

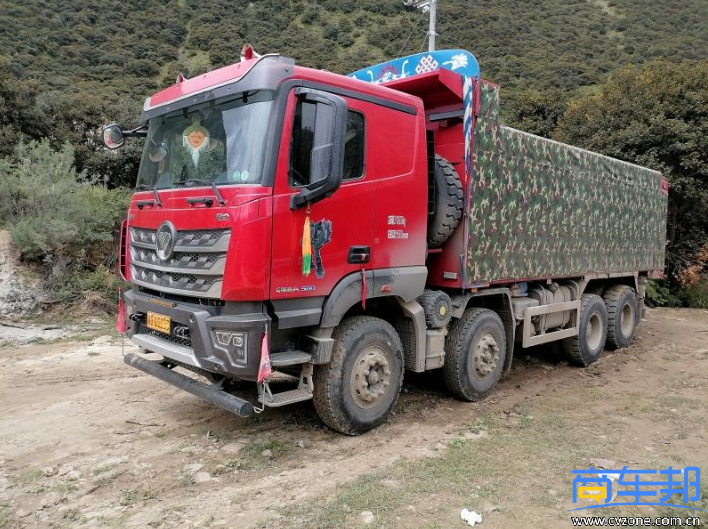

1、砂石料、土方运输。主要以8×4重载自卸车为主。由于目前林芝到派镇的公路只有6米宽的两车道,依山而建,有大量的急上坡、急下坡,最大坡度达到了20%以上,不适合采用6轴半挂车。

6轴半挂车运输一台挖掘机

2、工程设备运输。目前属于工程的前期阶段,工程建设以通用的挖掘机、凿岩机、工程车等设备为主,采用6轴半挂车、8×4自卸车运输即可。在2027年之后进入到主体施工阶段,则需要大量的大件运输车来运输专用设备,例如:盾构机、大型凿岩机等。

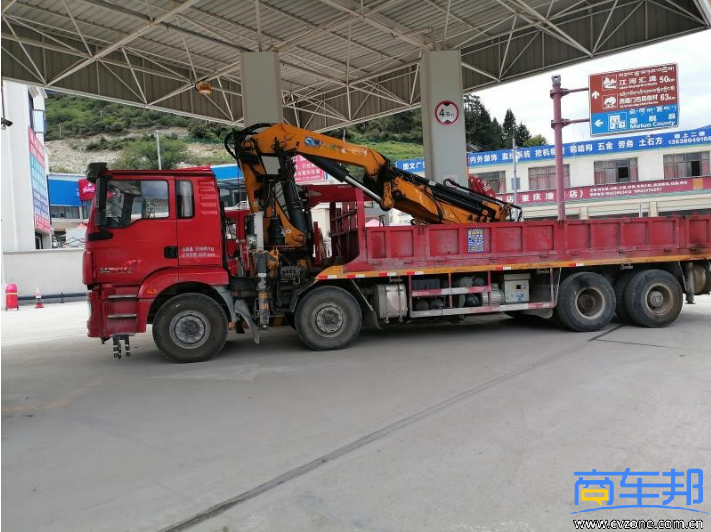

8×4随车吊(折臂吊),最大起重吨位为25吨

3、建设物资运输。主要以随车吊为主,随车吊最大的优势就是减少搬运、吊运的费用,目前8×4随车吊最大起吊吨位为25吨。另外,在很多护坡修建当中,需要大量的施工人员,则采用双排座轻卡,可以乘坐5或6人,货箱内携带施工设备和材料。

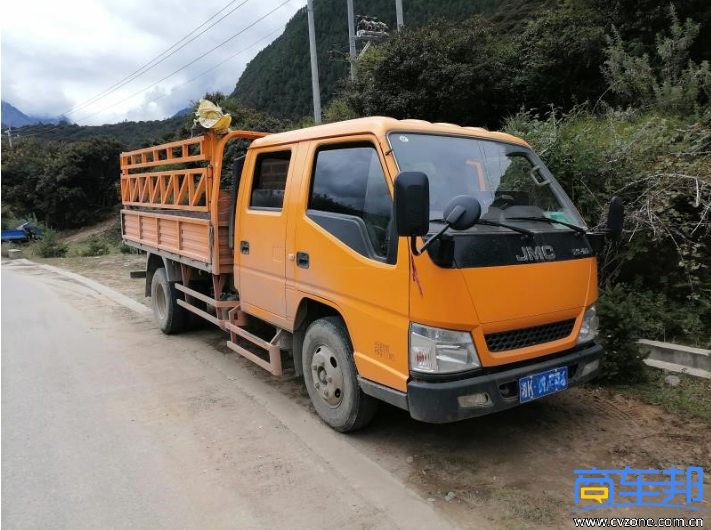

湘K牌照的双排轻卡,为施工单位自带车辆

4、施工人员运输。主要以皮卡为主。目前施工人员居住在派镇多处临时场地,采用集装箱板房,从居住地到施工场地有便道(4米宽的土路),最大坡度能达到30%,因此需要4×4全驱皮卡。

皮卡负责人员通勤和工具运输

以上就是雅下水电工程的物流体系整体情况。在2025—2027年,建设完善的物流体系是雅下水电工程最重要的工作。在此过程当中,需要大量的8×4重载型自卸车、水泥搅拌车、随车吊、皮卡等车型。建议商用车企业在派镇建设销售服务中心,具体业务包括:整车销售、租赁、以租代售、二手车销售、整车维修等工作。紧贴客户、随叫随到,通过销售服务中心来大幅提升品牌影响力、整车销量以及客户服务满意度。
